用友U8系统委外用料预留说明
发布时间:2026-02-28 21:15:27 | 浏览次数:23

前言:下达委外订单后,需要将库存的子件预留给此笔委外业务的子件时,可以使用委外用料预留的功能,下面用友U8软件就这个功能来做详细分享说明

1、举例:新建一张委外订单10,子件应领数量10,已领数量0

深圳用友

深圳用友

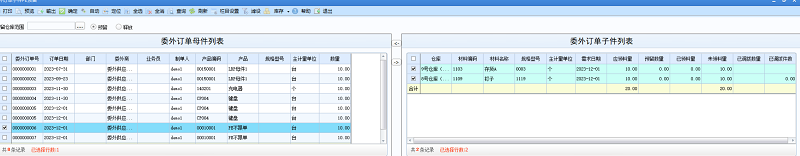

2、进入库存管理-预留-委外用料预留界面,勾选需要预留的委外订单,右上角会自动带出符合条件的(应领数量大于已领数量)委外订单子件,勾选需要预留的子件

深圳用友

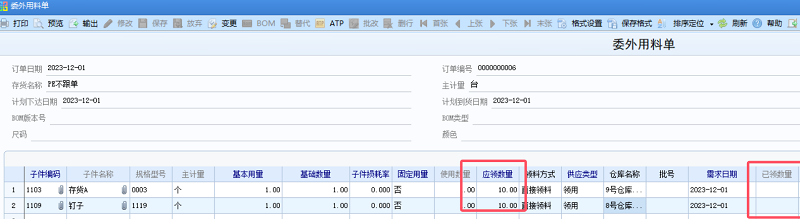

3、点击计算,会自动计算出本次预留的数量,当然也可以自行调整本次预留的数量

深圳用友

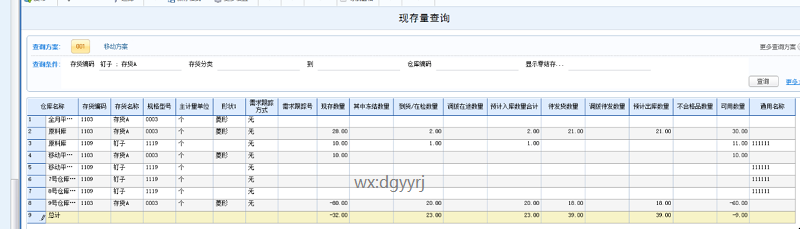

同时,下方订单预留结果列表中也会过滤出当前库存中所有仓库中的可以被预留的现存量,可以通过点击上方自动按键,系统自动分配本次预留数量,也可以手工调整各个仓库的本次预留数量

深圳用友

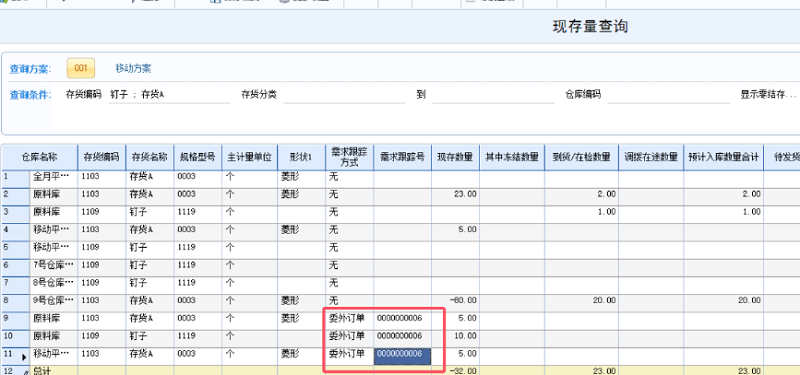

4、查询:预留完成后,可以查看现存量查询,查看需求跟踪方式和需求跟踪号,可以看到预留情况

深圳用友软件

5、出库:后续如果参照委外订单做材料出库单时,选择此仓库进行出库后,现存量查询中的需求跟踪号的这一行存货会被清除

深圳用友软件

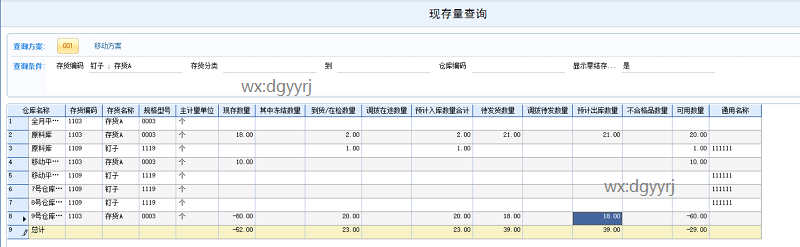

深圳用友软件

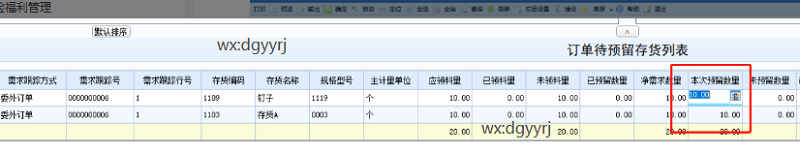

6、释放:在此界面左上角,选择释放,即可过滤出来需要被释放的委外订单号及相应的子件,同样点击计算后,再点击自动,或者手工维护本次释放数量,即可释放出来预留,当然也可以直接对委外订单关闭后再打开,也可以直接释放预留

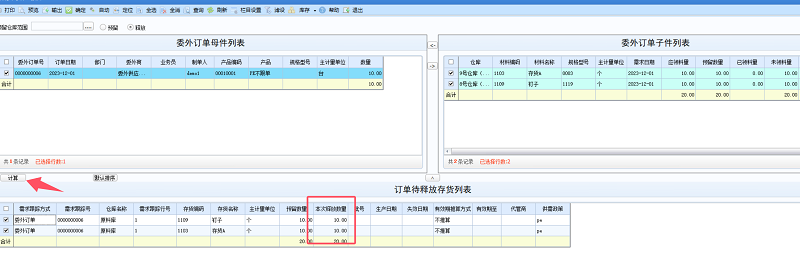

深圳用友软件

深圳用友软件

至此就讲解完毕了,建议小伙伴们收藏并转发,不明白的小伙伴们可以联系我们!
